Аудиторы нашли нарушения в работе по благоустройству площади в Мурманске

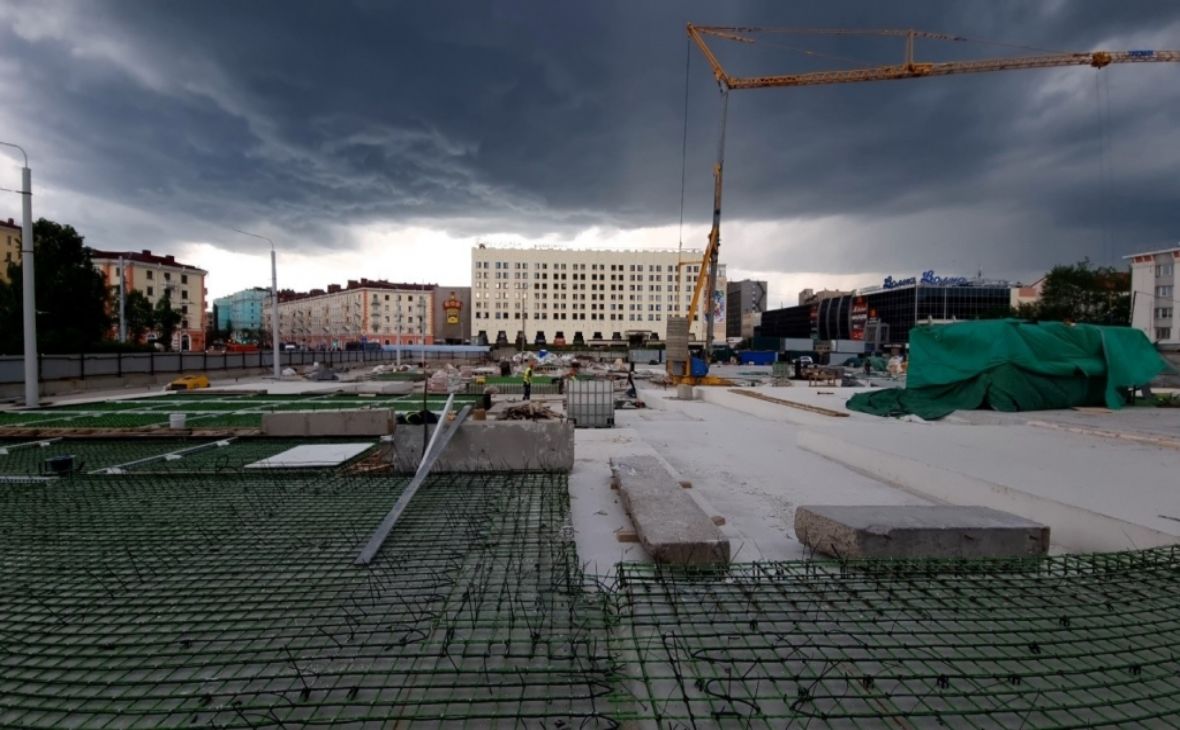

Фото: kspmurman.ru
Контрольно-счетная палата Мурманска обнаружила нарушения при проверке исполнения муниципального контракта на благоустройство площади Пять Углов в центре города. Как следует из отчета аудиторов, с которым ознакомился РБК Мурманск, подрядчик нарушил установленные сроки работ.
«По состоянию на 1 апреля 2026 года подрядчиком ООО «Торион» обязательства по контракту не исполнены, в том числе допущены нарушения сроков по первому и второму этапу выполнения работ, мероприятия по благоустройству территории площади Пять Углов не завершены. Сроки исполнения договоров субподряда, заключенных подрядчиком, превышают срок завершения работ по муниципальному контракту от 2 до 14 месяцев. Срок независимой гарантии, предусматривающий обеспечительные меры исполнения обязательств по контракту, истек 25 октября 2025 года», — говорится в отчете ведомства.
Напомним, что контракт на благоустройство главной площади Мурманска был заключен городским Управлением капитального строительства (УСК) с ООО «Торион» как с единственным поставщиком. Стоимость работ составила 629,8 млн руб. Благоустроить пространство подрядчик должен был к концу сентября 2025 года, но окончание работ запланировано на конец 2026 года. Актуальная степень готовности объекта составляет 85%.
По данным КСП Мурманска, бюджетные обязательства по муниципальному контракту на благоустройство, принятые УКС в 2023 году, превысили доведенные бюджетные ассигнования и лимиты бюджетных обязательств в 25 раз. При этом муниципальная контора не применяла никаких мер ответственности за нарушение подрядчиком сроков выполнения работ. В результате бюджет города недополучил неустойку в размере 59,3 млн руб.
Кроме того, из-за срока срывов реконструкции площади по итогам 2025 года плановый объем бюджетных ассигнований на ремонт и содержание общественных территорий был неисполнен на 50,7%. Администрации Мурманска было в нынешнем году предъявлено требование вернуть в областной бюджет более 3,8 млн руб. субсидии. Если показатели не будут достигнуты и в 2026 году, властям города вновь придется возвращать субсидию в региональную казну.
«Отсутствие единого понимания конечного результата и состава работ, несогласованность действий на этапе планирования и начала работ привело к корректировке проектных решений и проектной документации и, как следствие, изменению предмета муниципального контракта, невыполнению работ в установленный срок и стало основной причиной недостижения показателя муниципальной программы по благоустройству площади Пять Углов», — пояснили аудиторы.
ООО «Торион» зарегистрировано в Москве в 2016 году. Предприятие выполняет функции заказчика-застройщика, генерального подрядчика. По данным РБК Компании, в 2024 году выручка организации составила 1,1 млрд руб., убыток — 120,3 млн руб.
Напомним, что ООО «Торион» также выступает подрядчиком по проведению первого этапа реконструкции Мурманского областного онкологического диспансера. В марте 2022 года власти региона заключили с компанией госконтракт на строительство хирургического корпуса, завершить стройку планировали за 28 месяцев. Первоначально работы оценивались в 1,8 млрд руб. Из-за переноса сроков завершения строительства стоимость работ, по данным ГИС «Закупки», выросла до 2,4 млрд руб, а здание до сих пор не введено в эксплуатацию.
Ранее Контрольно-счетная палата Мурманска установила, что в 2025 году количество случаев неэффективного расходования средств городского бюджета выросло в 10 раз, а суммарно в рамках внешнего экономического контроля в областном центре выявили 427 нарушений на общую сумму свыше 170 млн руб.
